當前位置:金川水電站
5月20日,隨著面板最后一倉混凝土完成澆筑,由中國電建貴陽院承擔監理任務的金川水電站面板堆石壩工程主體結構澆筑全面完成,標志著這一重大水電樞紐工程建設取得重要階段性成果,為后續蓄水和 …

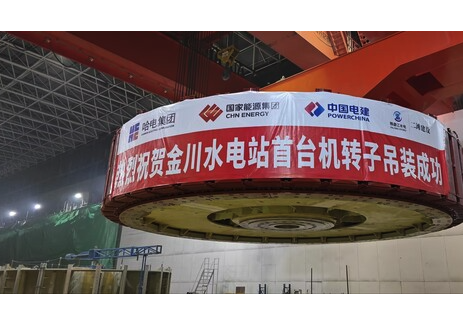

5月20日,大渡河金川水電站4號機組轉子成功吊入機坑,首臺機組轉子吊裝圓滿結束,機電設備安裝進入加速階段。轉子吊裝是高難度關鍵工序,金川公司提前規劃,完成多項準備工作,確保吊裝順利完成,為按期投產發電奠定基礎。 …
5月20日,大渡河金川水電站4號機組轉子順利完成吊裝并與主軸精準對接,標志著機組核心機電設備安裝邁入關鍵攻堅階段,為2025年首臺機組投產發電目標奠定堅實基礎。金川水電站位于四川省阿壩藏族 …
5月20日,由西北院承擔勘測設計、水電七局承建的大渡河金川水電站首臺機組(4號機)轉子順利吊裝就位,標志著工程建設又完成一個重大目標節點,為實現首臺機組投產發電奠定了堅實的基礎。轉子作 …
5月20日,金川水電站首臺機組(4號機組)轉子吊裝就位。該機組轉子最大直徑為11146毫米,高度為2270毫米,轉子起吊重量510噸,是整個機組大件吊裝之一。吊裝前,項目部進行安全技術交底,對主廠 …
近日,國家能源集團大渡河金川水電站大壩右岸兩條帷幕灌漿洞帷幕灌漿施工全部完成,為電站按期實現年度建設目標奠定堅實基礎。▲金川水電站樞紐工程各建筑物綜合效果圖大渡河金川水電站位于四川 …
2025年3月27日,國家能源集團大渡河金川水電站工程地下廠房最后一臺機組混凝土澆筑至發電機層,至此,四臺機全部澆筑至發電機層,全面轉序機組安裝階段。▲金川水電站全景金川水電站簡介金川水 …
3月31日由中國電建水電七局承建的大渡河金川水電站大壩一期面板提前澆筑完成為電站年內下閘蓄水奠定堅實基礎一期面板混凝土澆筑電站位于四川省阿壩州金川縣境內是國內少有的建基在最大深度達65 …
截至3月13日,國家能源集團大渡河金川水電站工程固結灌漿完成,為按期投產發電奠定了堅實基礎。金川水電站位于四川省阿壩藏族羌族自治州金川縣、馬爾康市境內,電站總裝機容量為860兆瓦,擋水建 …
2月28日,大渡河金川水電站首臺(4號)混流式水輪發電機組轉輪成功吊裝并精準就位,工程建設取得關鍵突破。作為水電站建設的“咽喉”工程,首臺機組轉輪吊裝的順利完成不僅大幅推進了整體施工進 …
近日,公司勘測設計的金川水電站建設連續取得重要進展!首臺機定子順利吊裝就位、首臺機順利實現土建向機電安裝交面為電站投產發電奠定堅實基礎節點當天恰逢西北院74周年院慶日,業主發來賀信對 …
9月20日,水電七局承建的四川省“十四五”規劃重點項目——金川水電站大壩順利填筑至設計高程。 …
4號機組座環于3月8日吊裝完成,3號機座環于5月3日吊裝完成,2號機座環于5月26日吊裝完成。 …
5月3日,國家能源集團大渡河金川水電站3號機組座環成功吊裝至預定位置,此舉標志著該電站第二臺機組座環吊裝工作圓滿告捷,機組座環安裝進度順利過半,電站建設再次邁過重要里程碑,為電站按期 …
5月3日,國家能源集團大渡河金川水電站3號機組座環順利吊裝到位,標志著該電站第2臺機組座環吊裝圓滿成功,機組座環實現安裝進度過半目標,電站建設再一次完成里程碑節點,為電站按期投產發電按 …
4月30日,國家能源集團大渡河金川水電站工程帷幕灌漿鉆孔15073米,標志著帷幕灌漿施工邁入新臺階,為電站按期下閘蓄水打下堅實基礎。圖為金川水電站大壩填筑現場金川水電站位于四川省阿壩藏族羌 …
4月29日,國家能源集團大渡河金川水電站工程大壩填筑超250.75萬方,為實現電站發電目標奠定了堅實基礎。圖為金川水電站施工現場金川水電站位于四川省阿壩藏族羌族自治州金川縣、馬爾康市境內, …
4月9日,國家能源集團大渡河金川水電站魚道隧洞首倉襯砌底板混凝土澆筑完成,標志著魚道工程進入混凝土澆筑施工階段,為實現亞洲最長仿生態魚道工程建設目標奠定基礎。圖為金川水電站魚道工程天 …
國際能源網獲悉,3月18日,安裝分局承擔安裝任務的大渡河金川水電站主廠房第二臺套350噸/100噸/10噸橋機吊裝完成。金川水電站位于四川省阿壩藏族羌族自治州金川縣境內的大渡河上游河段,電站采 …
